torsdag den 30. april 2015

Uge 29 (27.04.2015 - 03.05.2015)

Uge 29


Mandag/tirsdag er malerne igang med at dække af klinkegulve af. Alle rum er nu blevet spartlet på både loftsplader og omkring vinduerne. De spartlede områder er blevet malet, og det ser ud til at malernes næste skridt er at male loft og vægge.


Lyskassen til ovenlysvinduet (malet på de spartlede områder)

Kiploftet i stuen
Onsdag/Torsdag har malerne spartlet væggene i alle rum.... med pastelgrøn spartelmasse.  Det lysner rummene rigtig meget op, men vi er nu glade for at vi har valgt hvide vægge. Spændende om de bliver malet i løbet af bygge uge 30.

Børneværelse set fra gangen

Stuen set fra køkken/alrummet

lørdag den 25. april 2015

Uge 28 (20.04.2015 - 26.04.2015)

Uge 28


Mandag er det tilsyneladende kun VVS folkene der har været på byggepladsen. Der er sat udendørs vandhane op. Der er monteret fjernvarmeunit og en række forskellige målere. Jeg selv har været igang med at grave terrasse op, da den ikke virkede helt stabil. Hårdt arbejde, men jeg er nu stødt på fast grund, og det giver ny energi og motivation.


Indholdet i teknikskabet udvides gradvist - nu med fjernvarme udstyr

Udendørs vandhande

Stabilgrus i terrassen er gravet op igen - hulet vrker måske lidt suspekt... bare rolig der kommer ikke til at ligge nogen under terrassen :-)

Tirsdag har tømrerne været forbi og sætte branddøren i mellem huset/gangen og garagen. De har heldigvis også haft tid til at sætte de hvide brædder på under taget på den overdækkede terrasse. Det ser fint ud og giver noget mere lys, at de er hvide.


Overdækket terrasse er færdig

Så er der sat branddør i mellem garage og resten af huset

Onsdag har malerne været forbi og er begyndt at spartle samlinger og skruehuller i gipspladerne. Det begynder at ligne et helt loft nu.

Vores egen byggerådgiver, Bo Thoudal, har været forbi byggeriet tirsdag, og har nogle anmærkning til den murede midtersøjle efter at tømrerne har sat de hvide brædder op under den overdækkede terrasse. Søjlen er ikke helt høj nok, og der er et lille trekantet gab øverst. Derudover er der en mindre revne i en af indervæggene, som tidligere har været påtalt. FBA har allerede svaret retur, at de får udbedret. Super fedt med en godt dialog og kommunikationer.



Spartlede lofter i køkken/alrum

Torsdag/fredag har der umiddelbart ikke været folk på byggeriet, så det er kun egne timer på terrasseprojektet der har skabt lidt fremdrift.

lørdag den 18. april 2015

Uge 27 (13.04.2015 - 19.04.2015)

Uge 27


Mandag/tirsdag er tømrerne blevet færdige med at sætte gipslofter op. Murerne er begyndt at lægge klinker i forældrebadeværelset.
Garageportene er blevet lukket og garagen er blevet lavet om til "værksted" for håndværkerne.

Skanderborg/Hørning fjernvarme har gravet en lang rende fra vejen og indtil huset i forbindelse med tilslutning til fjernvarme. Desværre har de gravet i et kloakrør, som er gravet i stykker. Vi har sendt en mail med billeder til fjernvarmen, FBA og vores byggerådgiver, Bo Thoudal.

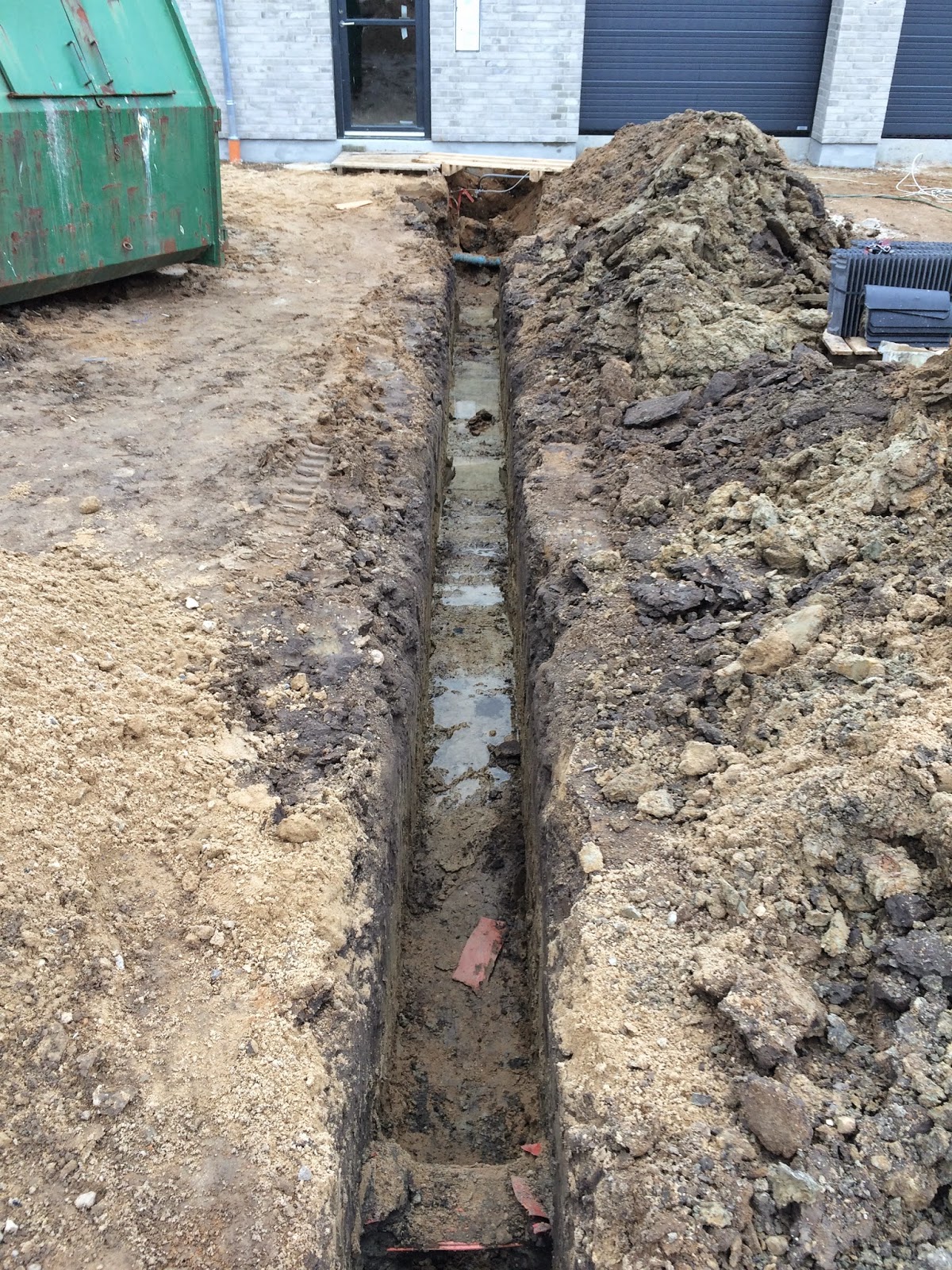

Rende til fjernvarmerør

Ups de har gravet et kloakrør i stykker

Klinker i forældrebadeværelse

Så er alle gipslofter sat op
Onsdag/torsdag/fredag har murerne været igang med at lægge klinker i badeværelser, brusenicher, gang, entre og bryggers. Der er desuden lavet noget finish omkring vinduerne, så der er klar til malerne. Mon der snart bliver lagt trægulve?

Børnebadeværelse - nu med klinker

Viktualierum

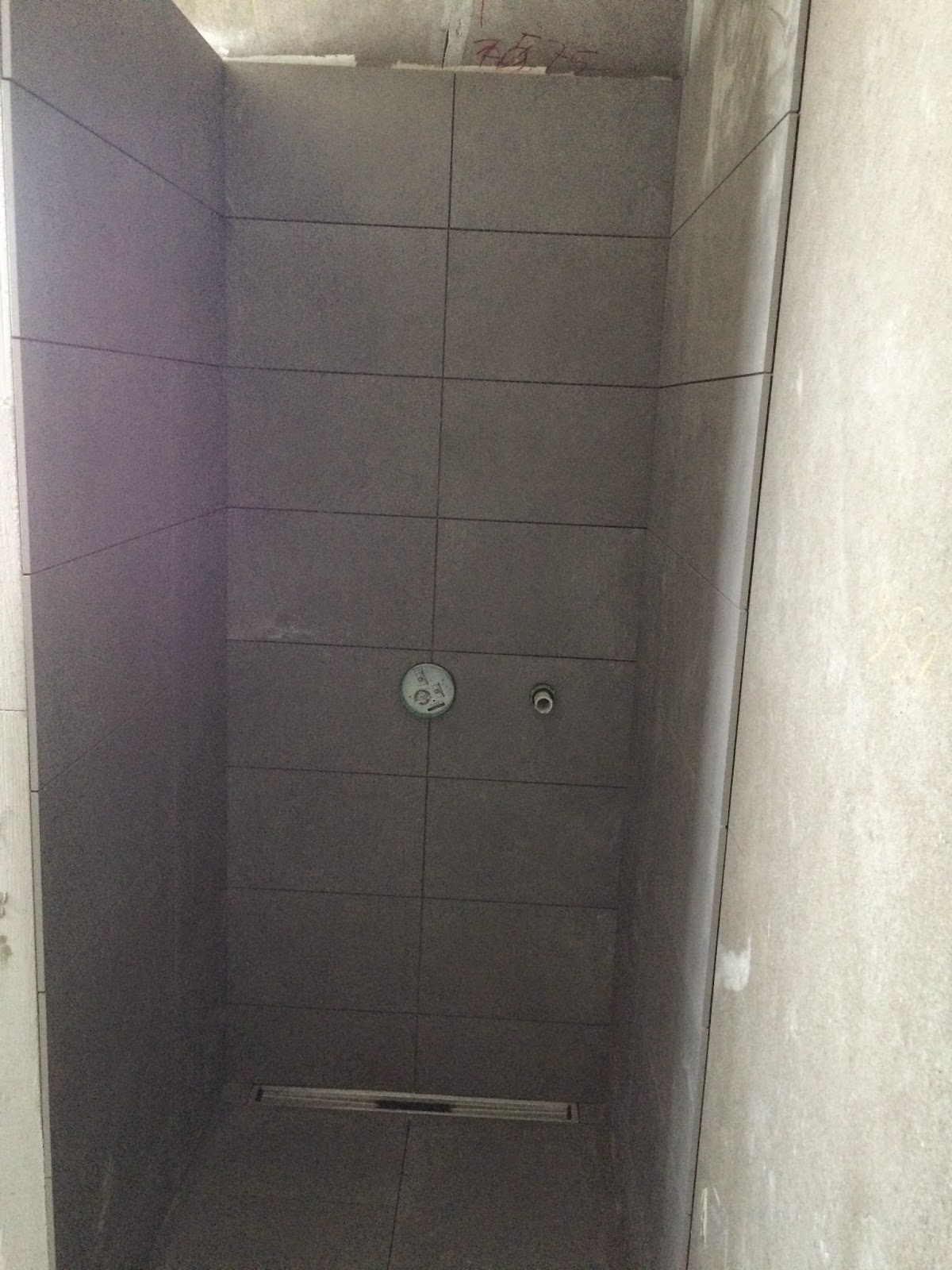

Bruseniche i forældrebad

lørdag den 11. april 2015

Uge 26 (06.04.2015 - 12.04.2015)

Uge 26


Mandag har murerne lavet vådrumssikring i badeværelserne, og disse er nu klar til at få lagt klinker i løbet af byggeuge 26.

Tirsdag er troltekt loftet i garagen stort set sat op. Det ser rigtig godt ud. Der stillet stabler med gipsplader op i køkken/alrum og i stuen. Tømrerne er klar til at sætte gips op på lofterne i selve huset. Nu begynder det indvendige udtryk at komme til syne.


Trappe til loft


Så er der troltekt i garagen



Onsdag har tømrerne savet hul i loftet til "lyskassen" under ovenlysvinduerne. Det er ser super fedt ud, og det ser ud til at det giver et rigtig godt dagslys indfald i køkken/alrummet. De to garageporte er blevet leveret og klar til opsætningen. Trappen og lemmen til luftrummet er blevet monteret. I garagen ligger der hvide brædder klar til montering under den overdækkede terrasse. "Toiletkasserne" er blevet monteret til de væghængte toiletter. Det ser ud til at at det kun er tømrerne der har været på byggepladsen idag. Murerne skulle dukke op de sidste par dage i ugen for at lægge klinker i badeværelser og gangarealer.

Vi har afgivet ordre på levering af stabilgrus og afretningssand til flisebelægningen. Fliser, drænrør, acudræn foran garage mv. er bestilt hos Stark og bliver alt sammen leveret på fredag. Vi har booket en "miniged" til at få læsset de tunge 1,5 ton paller med fliser om i have, samt få flyttet sand og stabilgrus. Der bliver leveret 27 paller fliser, 20 m3 afretningssand og 24 m3 stabilgrus. Vi har besluttet at kaste os ud i selv at få lagt sten og anrettet have.


Så er "lyskassen" etableret.

Garageporte klar til montering

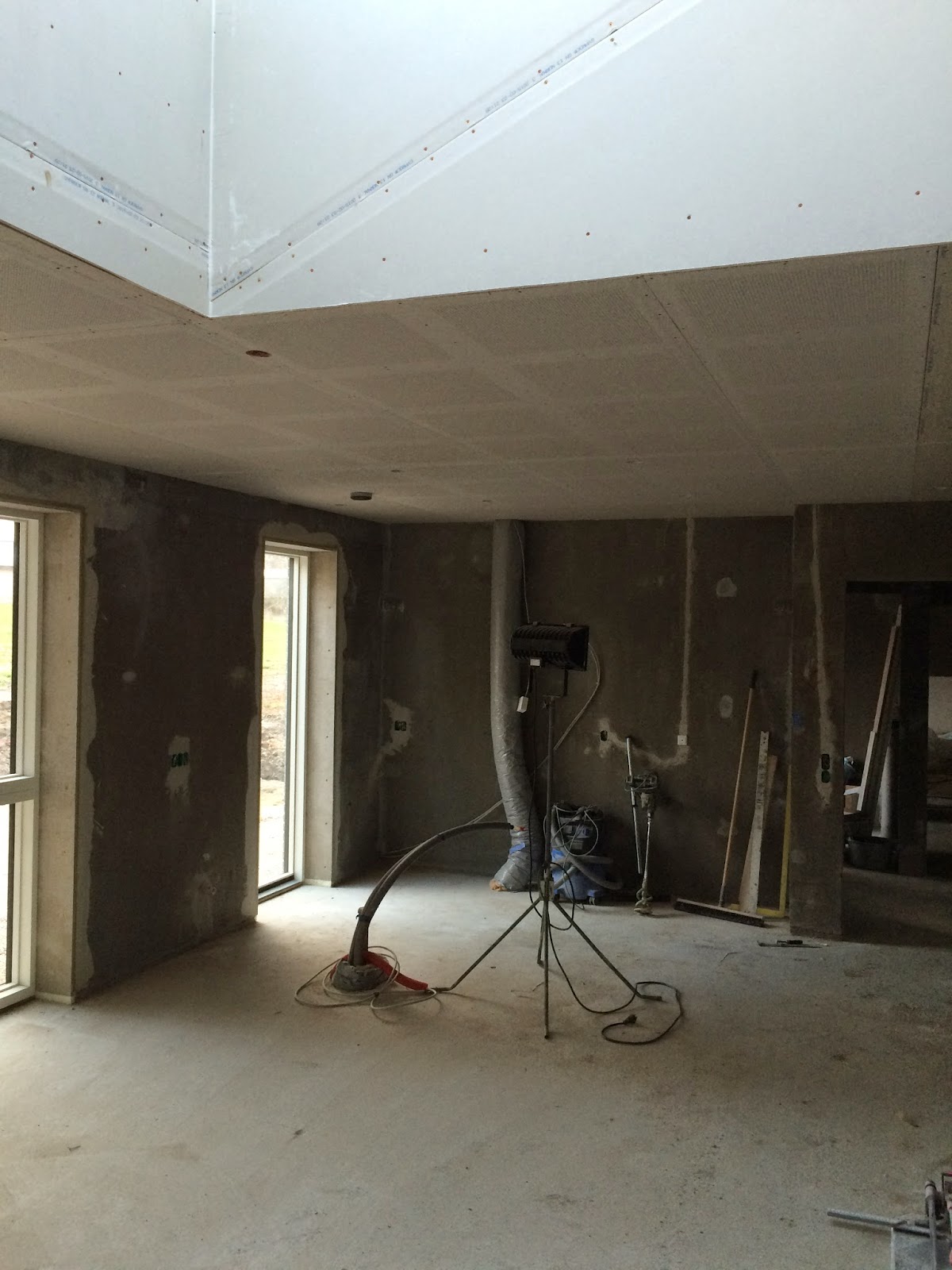

Torsdag er Crawford montørerne igang med at montere garageportene - det ser ud til at være et større projekt. Tømrerne har været godt igang med at sætte gipslofter op i gang, bryggers og børnebadeværelse. Lyskassen i køkken/alrummet er blevet beklædt med gips, og det ser rigtig fedt ud nu. Der er boret huller til spots i gipspladerne, så vi begynder nu at kunne se, hvor spots kommer til at sidde.
Murerne har gået ude i det fine forårsvejr, og har nu pudset soklen op, så den står super fint. Nu er der klar til at vi kan gå igang med belægningsarbejdet udenfor.

Lyskassen og ovenlysvinduerne

Lofterne begynder at tage form - her i entreen

Soklen er pudset fint op - her er det stuebygningen i aftensolen

Sokkelpuds til gadesiden

Fredag har tømrerne været igang med at sætte mere gips op - det er et større arbejde.

Vi er gået igang med haveprojektet, og der er leveret stabilgrus, sand 28 paller fliser og en masse byggematerialer fra Stark. Vi har lejet en miniged til at at flytte de tunge fliser, sand og grus. Det er en kæmpe hjælp med sådan en maskine.


Så er der 20 m3 afretningssand

23 m3 stabilgrus til at opbygge bund til belægningssten

Minigeden på hårdt arbejde igang med at plane muldbjergene ud

Ups!!! Heldigvis kom ingen til skade.... ud over geden. Det kostede 3,5 time inden den blev skiftet ud med en ny fra udlejningsfirmaet. Heldigvis fik vi lov at køre med den en 1/2 dag ekstra.

torsdag den 2. april 2015

Uge 25 (30.03.2015 - 05.04.2015)

Uge 25


Mandag har tømrerne været igang med at lægge tagsten på huset, og taget er nu stort set færdigt. Der mangler blot nogle små finish ting på taget. Husets ydre er nu stort set færdigt. Der mangler umiddelbart kun sålbænke, garageporte og fugning omkring vinduer og døre. Udendørsbelysningen mangler også, men dette står vi selv for - lamperne er indkøbte og skal blot monteres.


Så er der lagt tagsten på huset

Begge tage er næsten færdige


Tirsdag/onsdag har elektrikerne trukket kabler i hele huset til spots, stikkontakter, netværk og tv.
Der er leveret en del flere byggematerieler. Bl.a. troltekt plader til loftet i garage, gipsplader til alle lofter i huset. Klinker til gangarealer og badeværelser er leveret.

Så er der trukket kabler til strøm i hele huset

Løsthængende kabler til spots. Her i køkkenet.

Klinker til gangarealer og badeværelser


Torsdag er der en enkelt murer igang med at mure sålbænke under vinduerne. Han har også støbt gulv i de to brusenicher, så de er klar til flisearbejdet efter påske.

Skiffer-sålbænke muret fast

Brusenichen i børnebadeværelset er blevet støbt og skal nu blot tørre
